Realizace projektu
Průběh projektu
Požadavky a řešení
Miroslav Ševčík
vedoucí projektového týmu

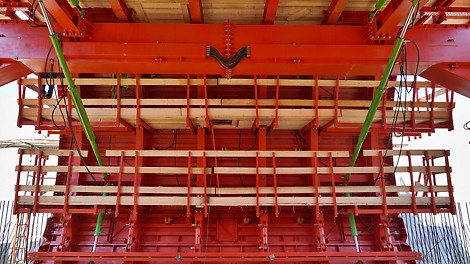

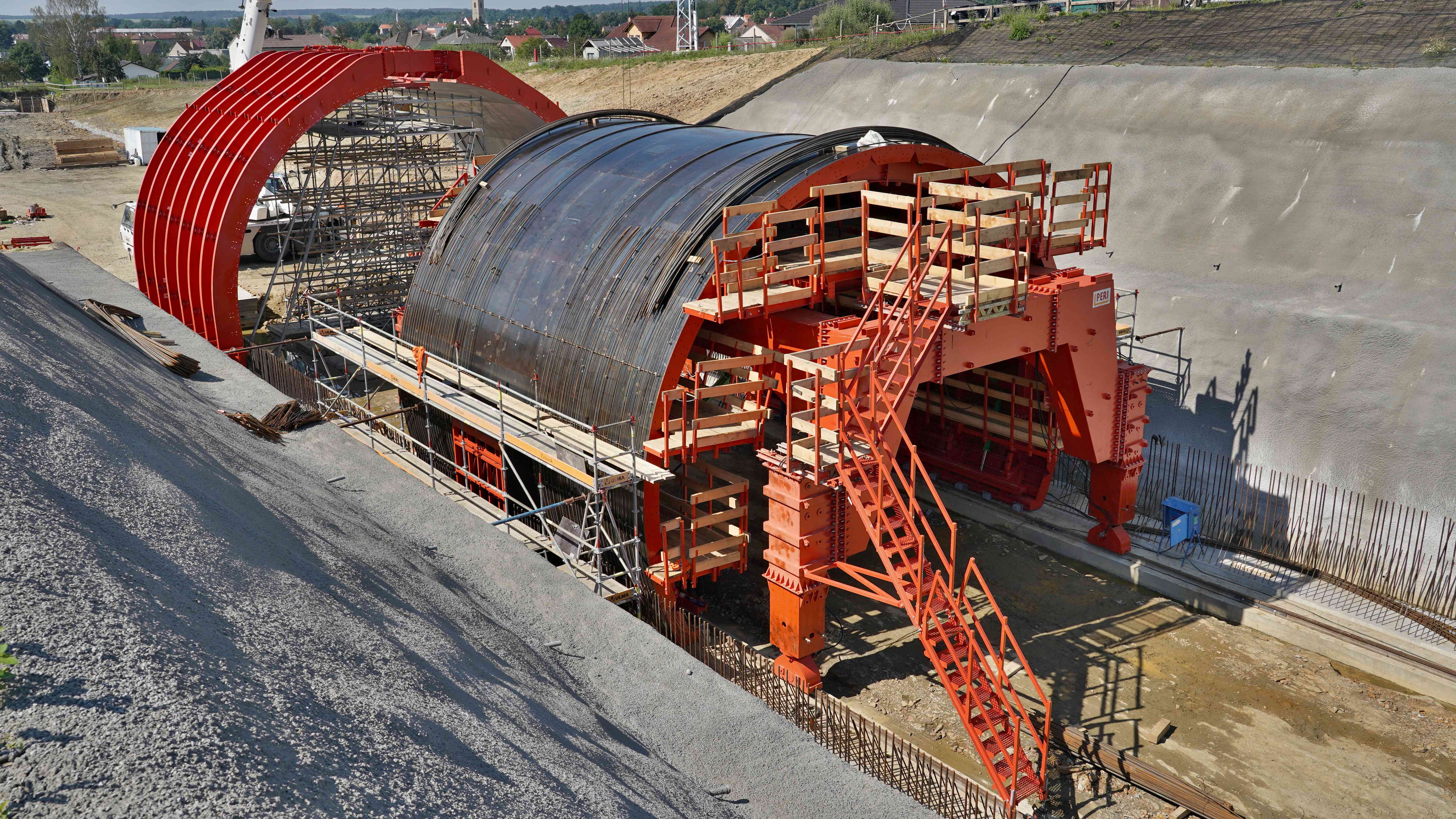

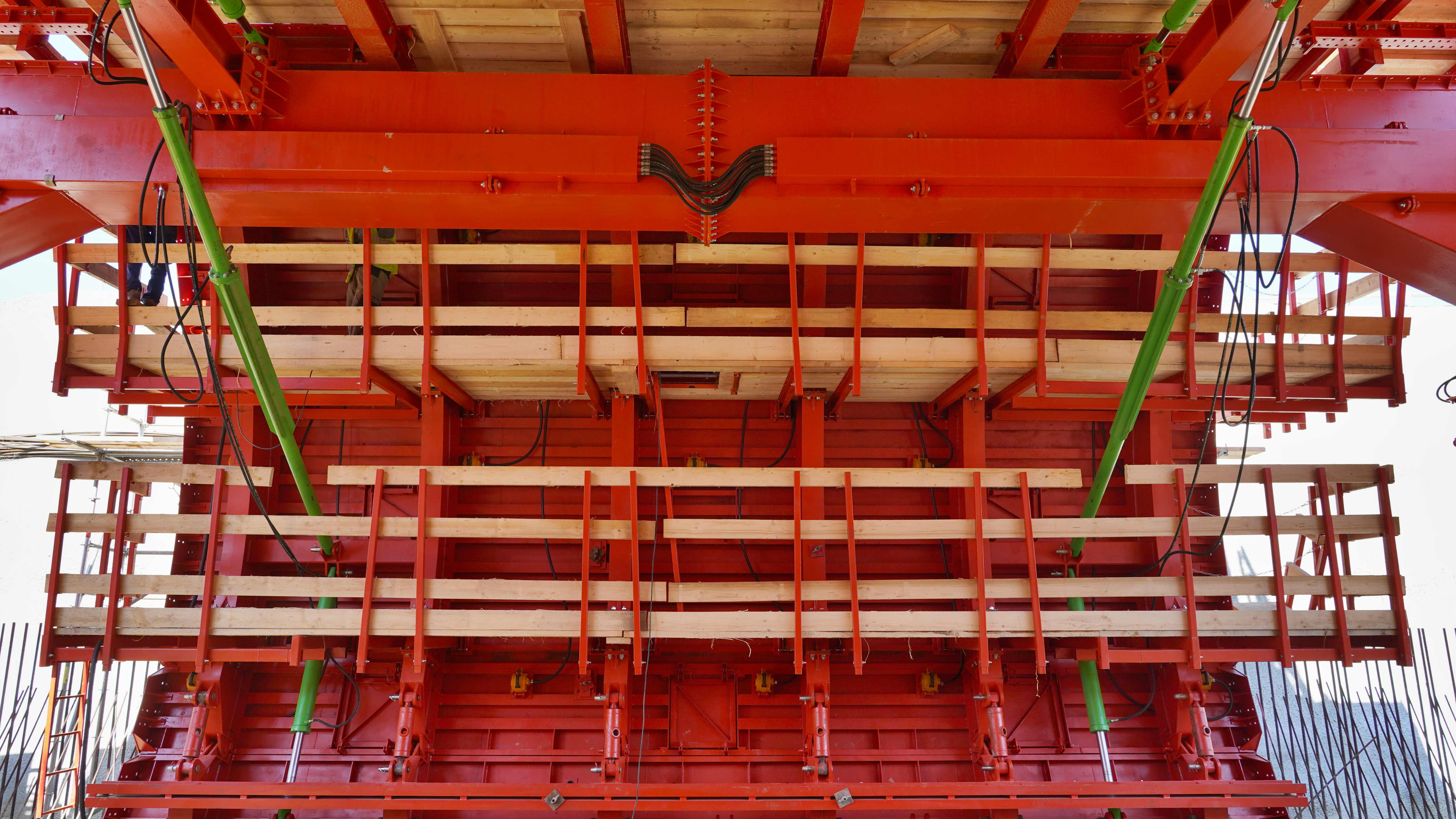

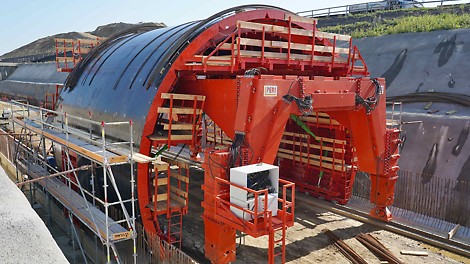

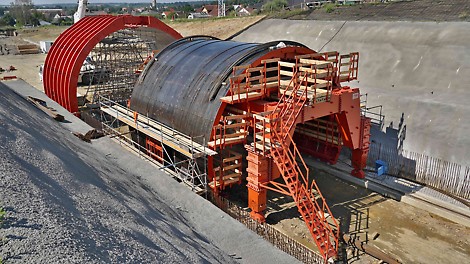

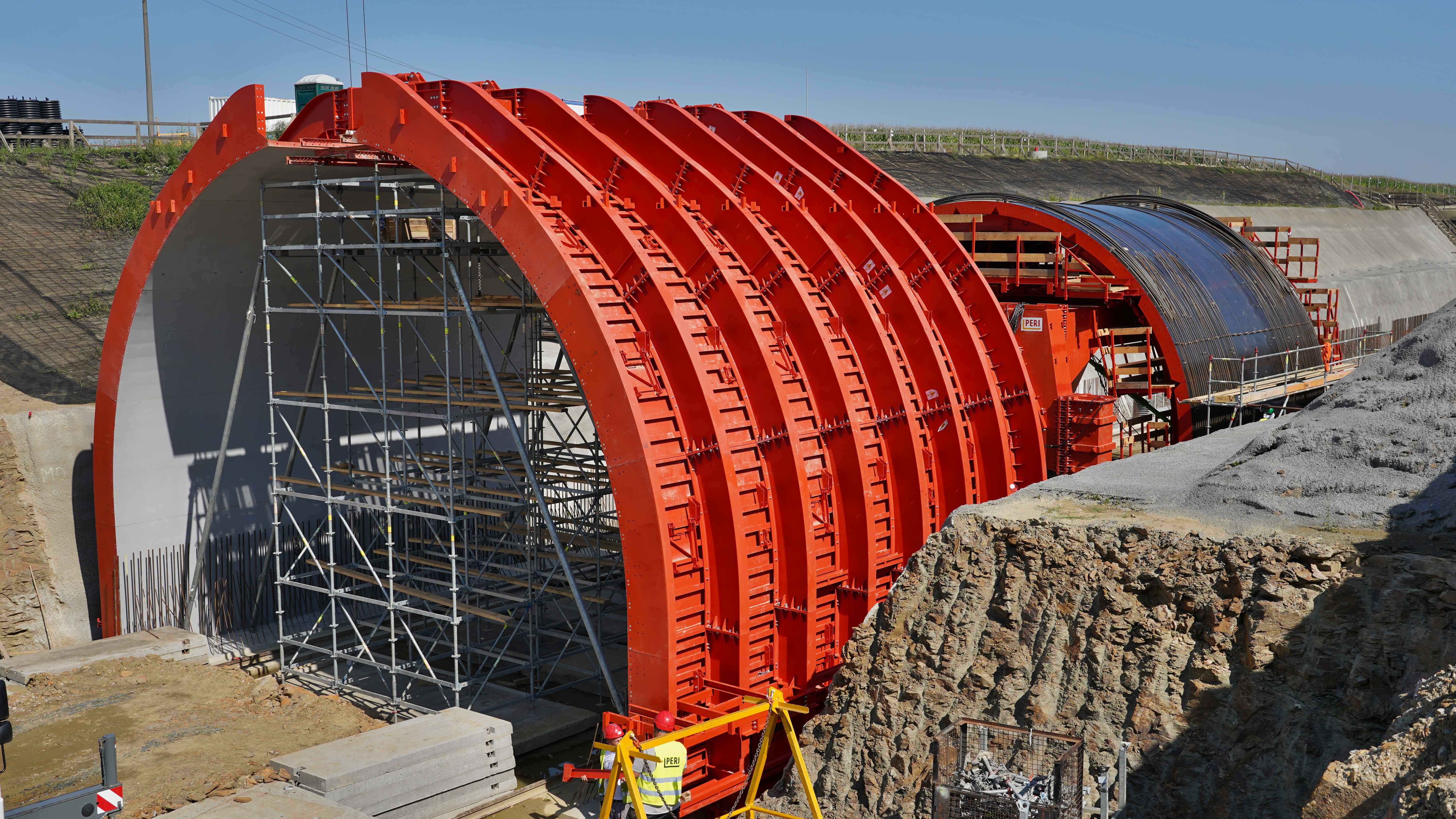

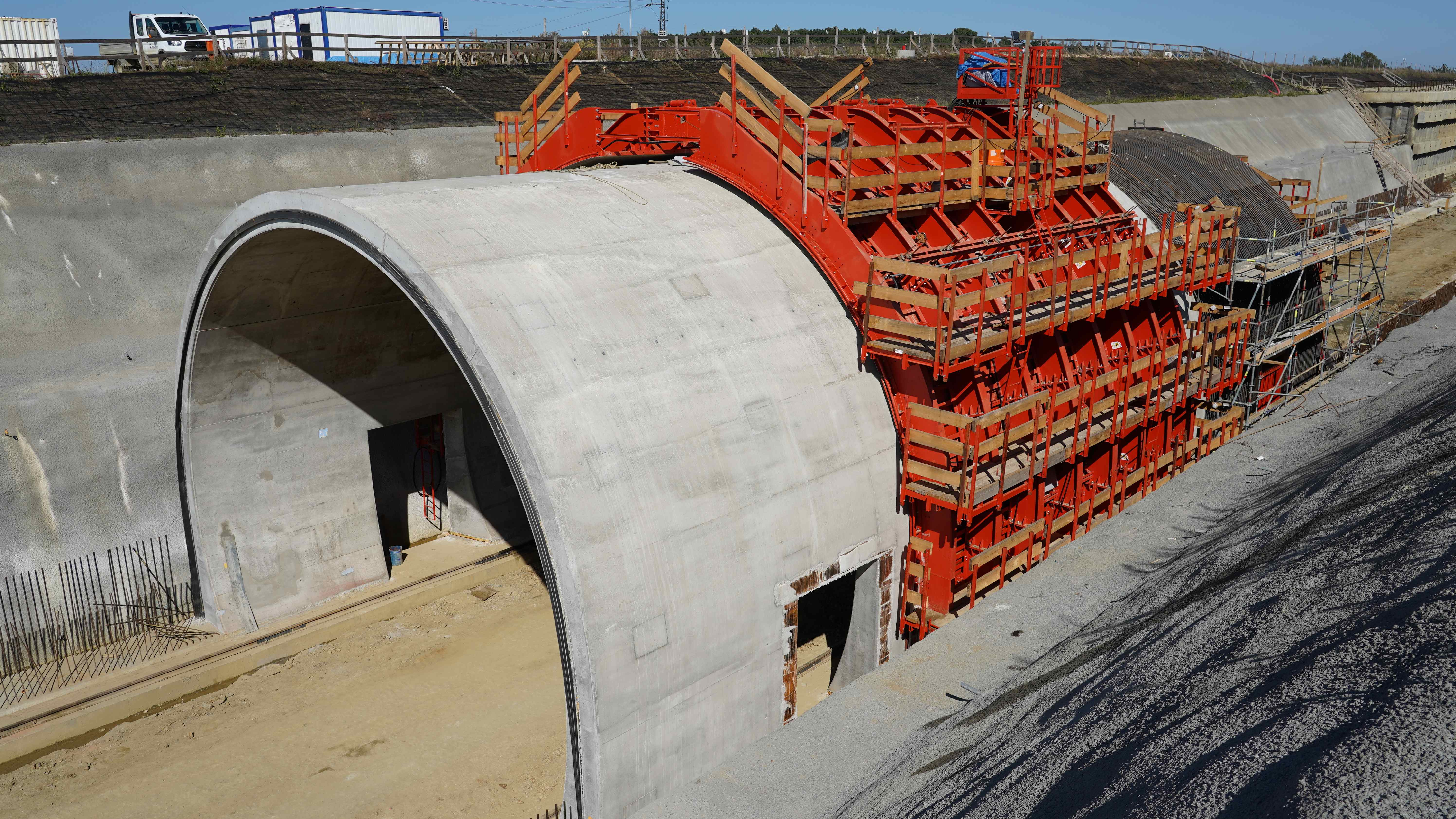

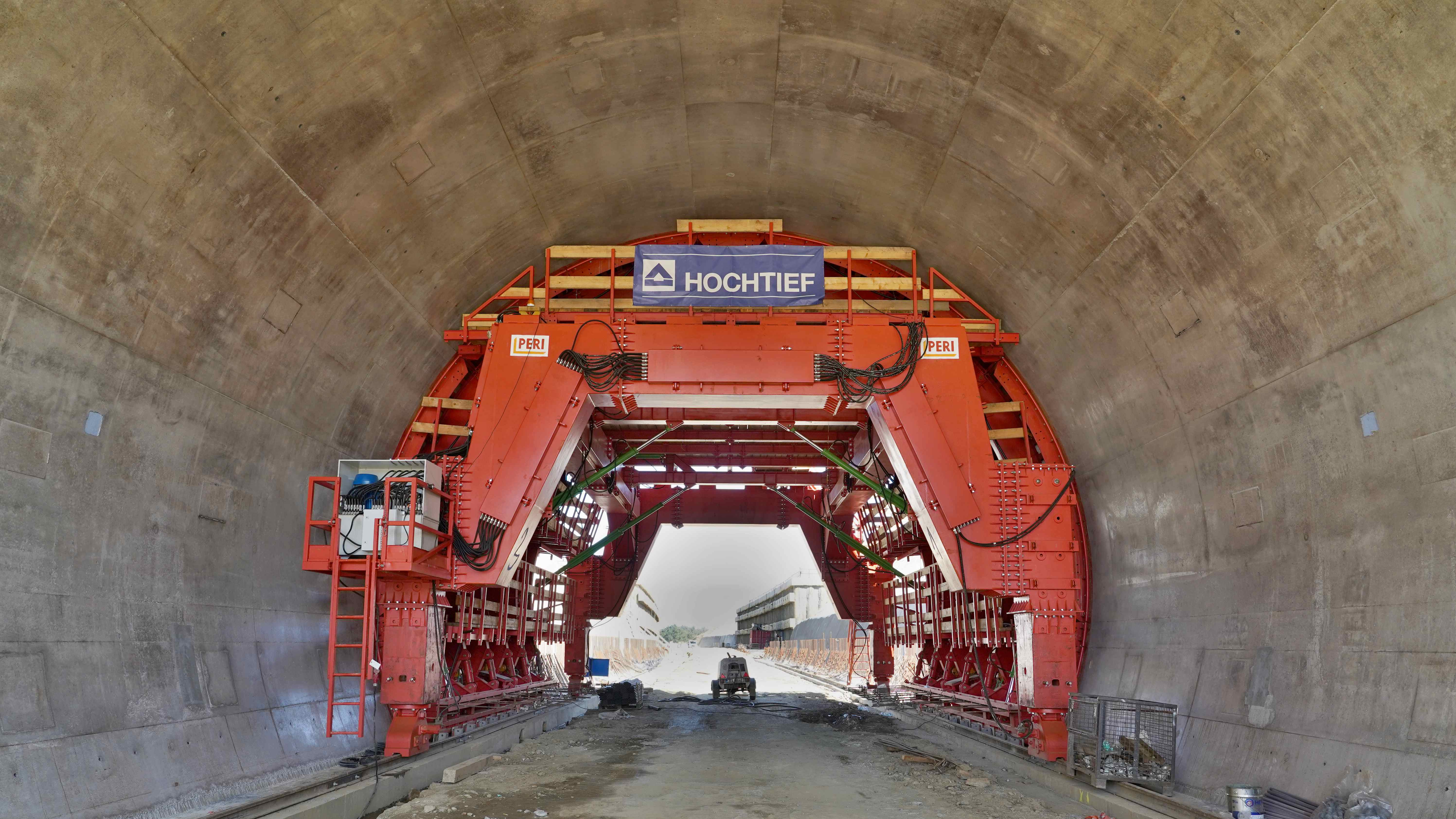

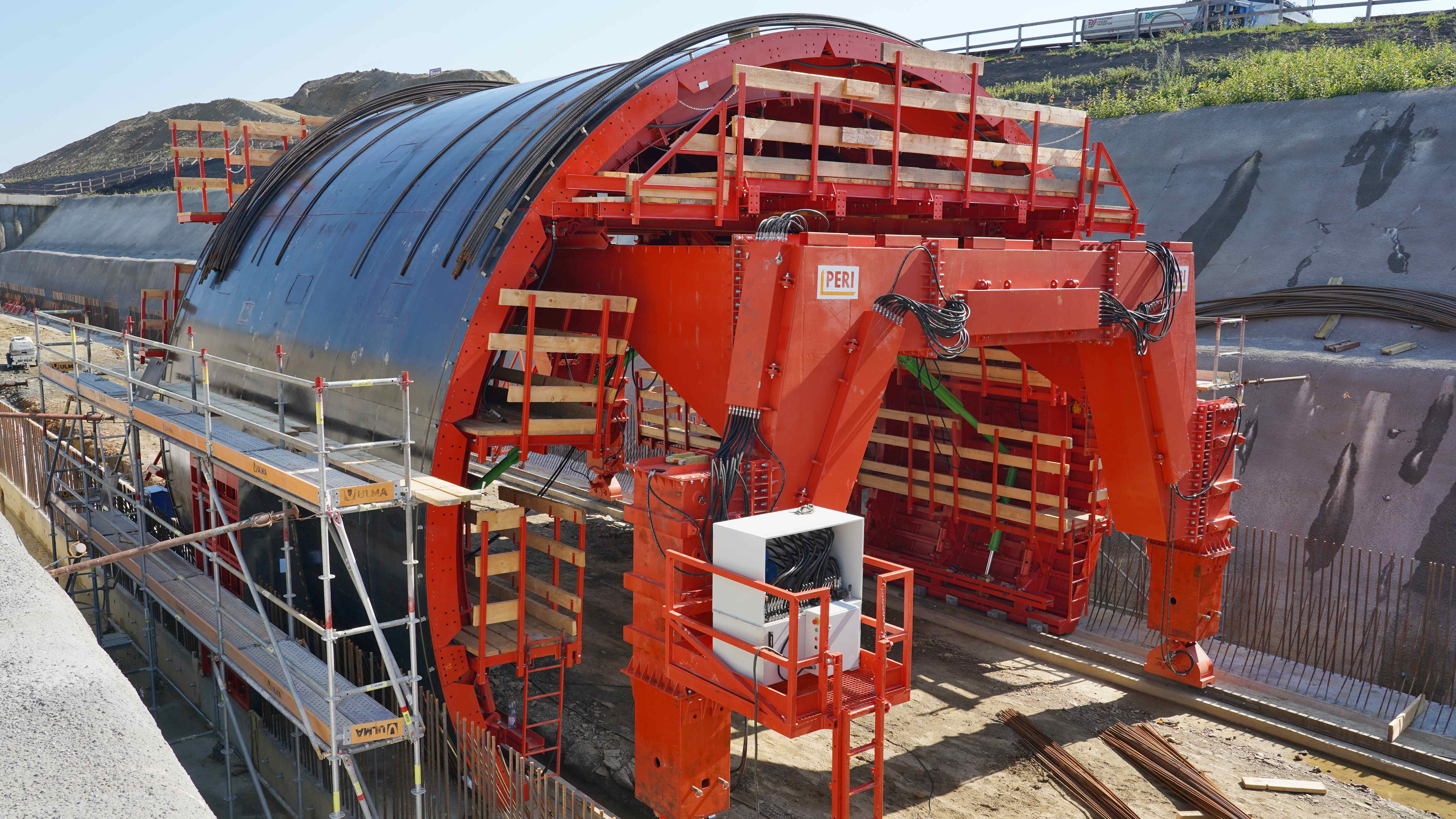

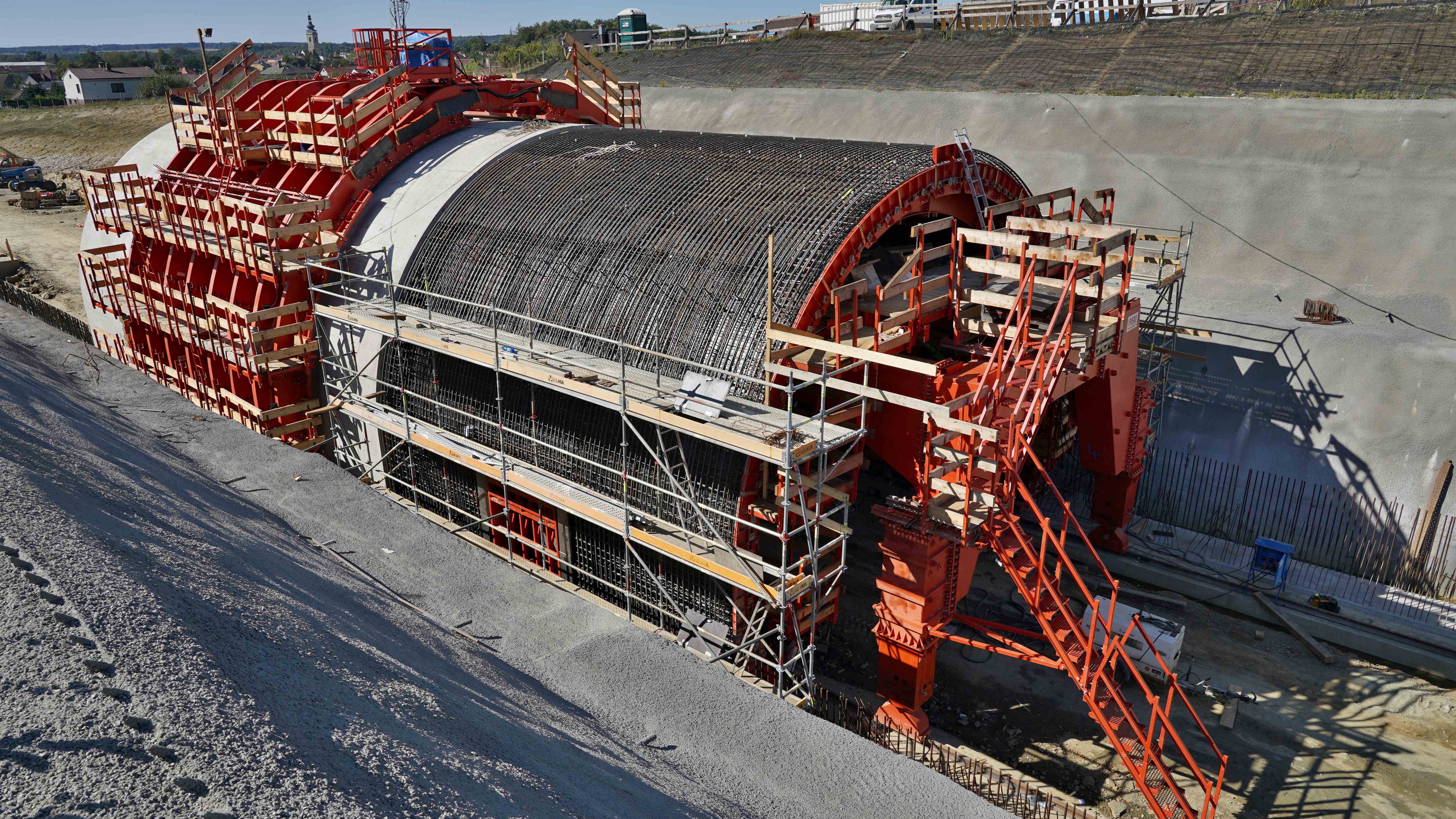

Před zahájením betonáží ostění vloni v létě jsme nabrali mírné zpoždění oproti harmonogramu. Byla těžká koronavirová krize, a tím se zpozdil návoz formy ze Španělska. Do konce roku jsme skluz eliminovali a zabetonovali jsme 70 bm ostění tunelu s obrátkovostí formy 1 x za 11 dní - 7 taktů po 10 m. V zimní technologické přestávce roku 2021 jsme za výrazné pomoci firmy PERI doladili chod formy a nyní se nám zkrátila obrátkovost formy na 1 x za 8 dní.
